- Installation du bureau de vente
- Plantation de palmiers de 3 mètres de hauteur le long des trottoirs autour du projet
- Réception du plancher bas du sous-sol
Semaine 28 - Du 9 au 15 Juillet 2018
Semaine 27 - Du 02 au 08 Juillet 2018
Les travaux des fondations sont finis, les ouvriers commencent à travailler en surface, le RDC émergera de terre très rapidement.
Semaine 25 - Du 18 au 24 Juin 2018
Les travaux des fondations touchent à leur fin. Longrines, semelles et semelles filantes sont en place. La partie souterraine des 4 ascenseurs est également coulée.
Semaine 23 - Du 04 au 10 Juin 2018
Début de la pose de l’acier des semelles et du ferraillage des ascenseurs
- Utilisation du produit leader PENETRON comme produit d’étanchéité pour le parking en sous-sol et les cages d’ascenseurs
- Pose des pré-poteaux terminée et entame de la pose des longrines.
Semaine 21 - Du 21 au 27 Mai 2018

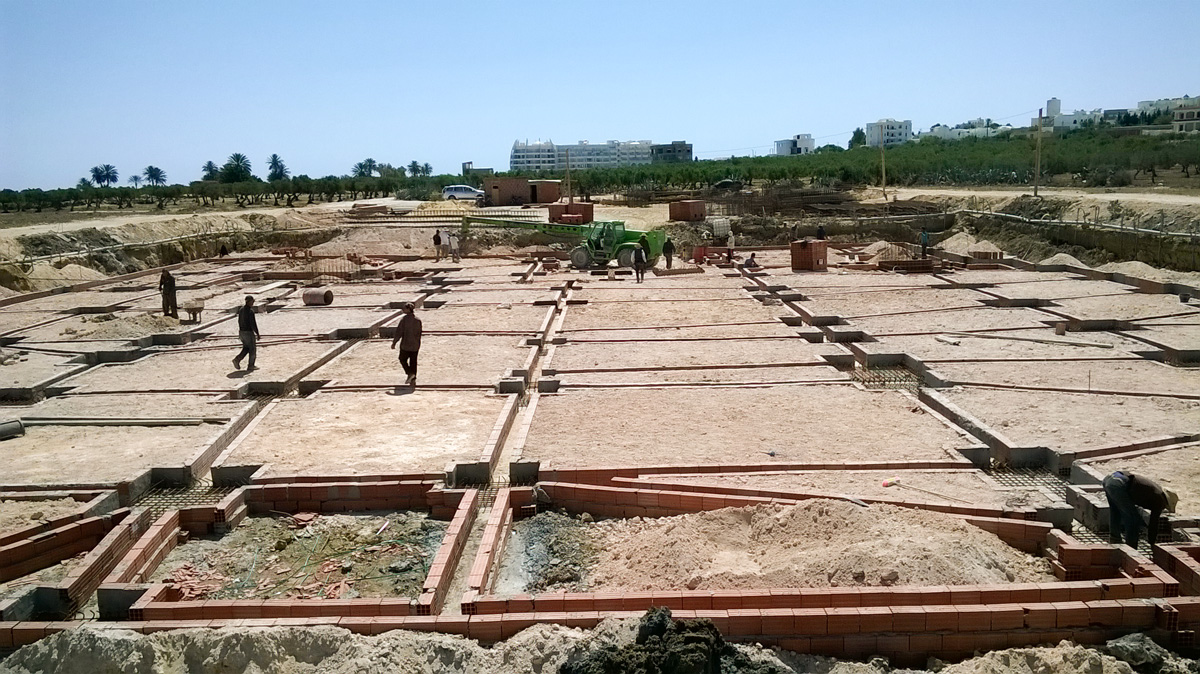

Le coulage des fondations avance rapidement, toutes les équipes sont sur le pied de guerre pour respecter les délais, la résidence commencera à émerger du sol dans les prochaines semaines
